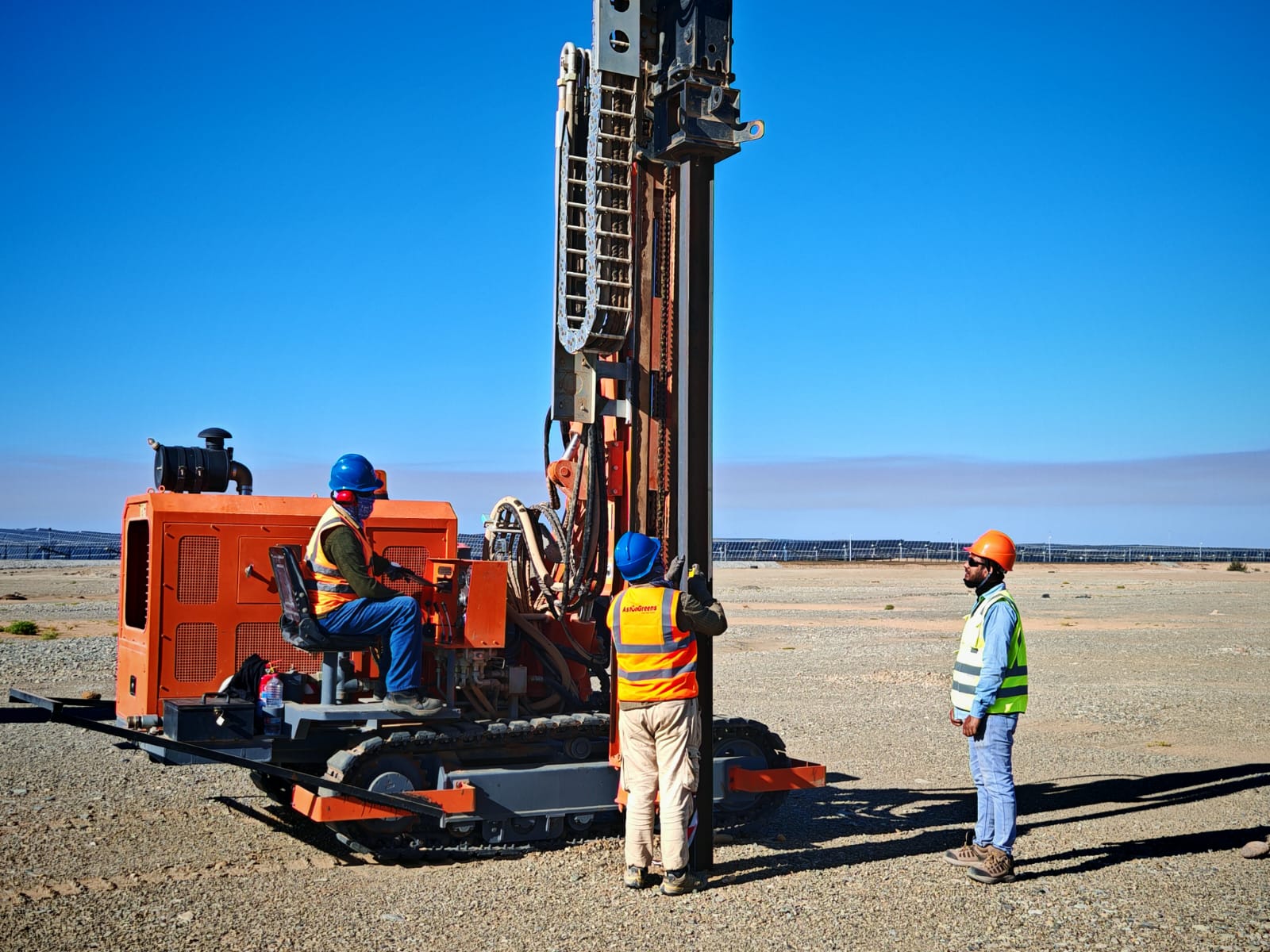

4月15日,山東電建公司承建的沙特拉比格二期光伏項目正式開工建設。 本項目位于沙特拉比格鎮,建設內容包括300MWac光伏廠區、33KV/110KV升壓站及配套架空線路。作為沙特“2030愿景”及“國家可再生能源計劃”的組成部分,項目建成后預計年發電量超5億千瓦時,可滿足當地數萬戶家庭清潔用電需求,年減排二氧化碳約30萬噸,對于沙特優化能源結構、推動綠色轉型具有重要意義。 為高效推進項目實施,項目團隊以“起步即沖刺”的狀態,迅速組建中外籍管理團隊,高效解決設計、采購、施工策劃等技術難題,全面啟動前期籌備工作。截至目前,項目部已完成全部樁位測量放點及50根打樁作業,計劃4月底前完成全部打樁及拉拔試驗;光伏組件、跟蹤支架、箱逆變一體機等關鍵設備已完成定標,項目建設進度可控。 |
|||||
